假期施工不断档 重大项目建设忙

来源:朔州市融媒体中心 发布时间:2024-05-03 22:57 0

重大交通项目建设既是城市的蝶变之路,也是群众的幸福之路。这个“五一”假期,我市各重点交通项目建设现场仍是一派繁忙景象,施工人员坚守岗位、奋战一线,抢工期、赶进度,确保工程高标准高质量如期竣工。

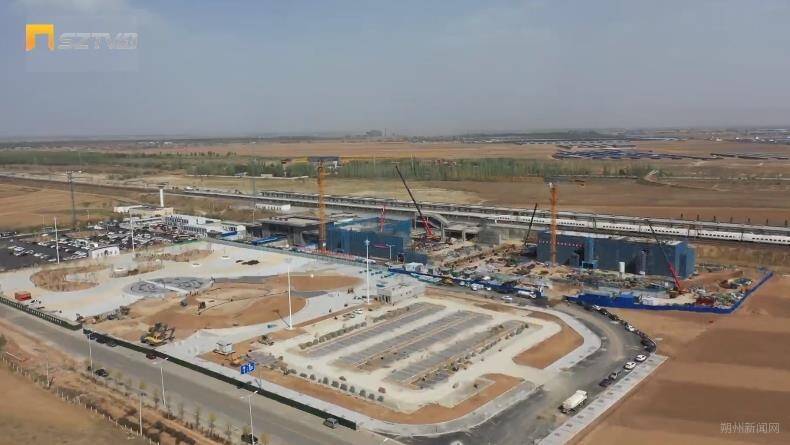

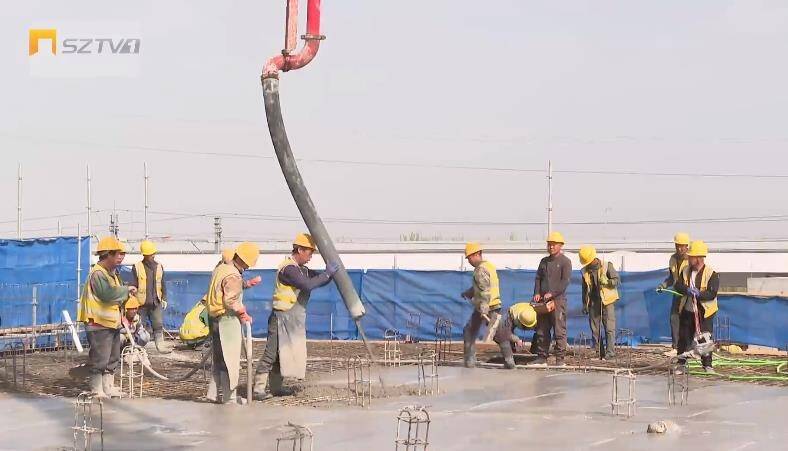

走进集大原高铁怀仁东站站房的施工现场,施工人员正在对二层顶板进行最后的浇筑作业,即将顺利进入到装饰装修阶段。建设者们坚持假期不打烊、施工不断档,依托科学规划施工,拧紧责任链条,严把工程质量关和进度关,结合工序特点,对人员进行了详细分工,保证各工序之间做到“零衔接”,加快推进施工进度,全力冲刺今年年底全线通车目标任务。

中铁六局集团怀仁东站施工负责人康园峰说:“为抢工期增效益,286名建设者放弃休息时间,仍然坚守在工作岗位,站区站房、综合楼、三站台、消防水池、综合管沟、钢筋加工等6个工作区、20多项分部工程施工仍在有序进行。我们严格执行高铁技术规范和质量标准,为优质、高效、圆满地完成集大原铁路建设各项施工任务,做出中铁六局应有的贡献。”

集大原高铁怀仁东站为集大原线上的中间站,距离怀仁市区4km左右。怀仁东站秉承“新旧融合,人文怀仁”的设计理念对原有站房进行升级改造,改造完成后,怀仁东站站房面积也将从3000平方米扩大至11000平方米,站场规模由原来的2台4线变为3台8线,极大改善候车环境,提升铁路运输服务水平,加强列车通行效率。

中铁六局集团怀仁东站项目总工何华伟说:“怀仁东站于2023年9月16日开工建设,项目克服前期地下管沟复杂、迁改困难的问题,针对当地水位高、淤泥土质不稳定,距离运营线路及建筑物过近的问题,在消防水池施工过程中采用灌注支护桩+内支撑+止水帷幕的方案。同时采用信息化施工管理,施工期间结合基坑监测数据及时控制和调整施工进度和施工方案,对施工全过程进行动态控制,确保既有建筑与运营线路的安全。”

集大原高速铁路线路全长270.8公里,设计时速250公里/小时,是国家“八纵八横”高速铁路网中“呼南通道”的重要组成部分。全线贯通后,将承担蒙西与晋北地区南下的主客运功能。今年以来,中铁六局紧紧抓住重点项目建设这个“牛鼻子”,倒排工期,挂图作战、全力推进怀仁东站、山阴南站、应县西站项目建设,在确保安全和质量的前提下,全力加快项目建设步伐。

记者:罗文平 张小菊 王泽昕(实习)
