朔城区:冬季攻坚掀热潮 项目建设再提速

来源:朔州市融媒体中心 发布时间:2021-12-13 11:11 0

时间不等人,发展更催人。朔城区紧扣市委部署要求,变冬闲为冬忙,奋力开展项目建设冬季攻坚大比拼活动,通过推动重点项目建设提速增效,让“时间表”变成“业绩表”,为全方位推进高质量发展、加快建设现代化的塞上绿都提供有力支撑。

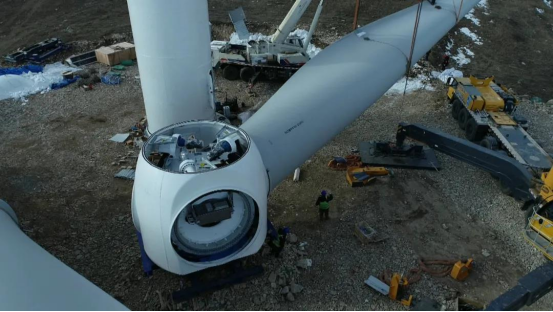

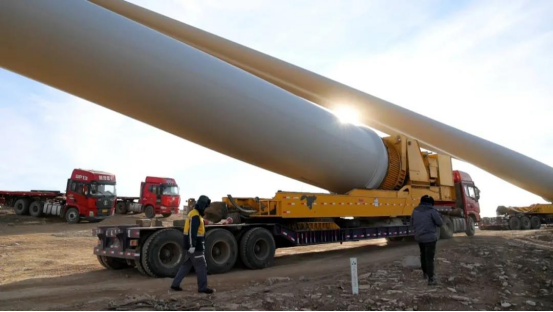

在朔城区城西20MW分散式风电项目安装现场,工人师傅们正把风机叶片对接安装到轮毂上。我们了解到,一个叶片长度是73.2米,3个叶片都对接完成之后,直径能够达到150米,之后就可以利用大吊车把叶片装到95米高的位置。

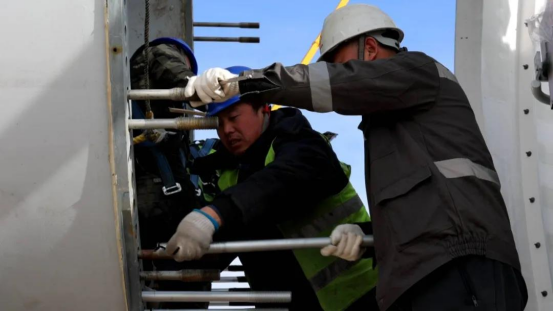

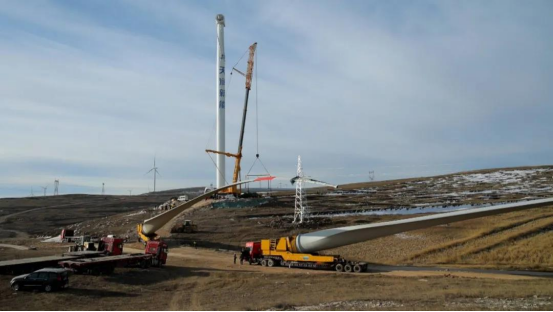

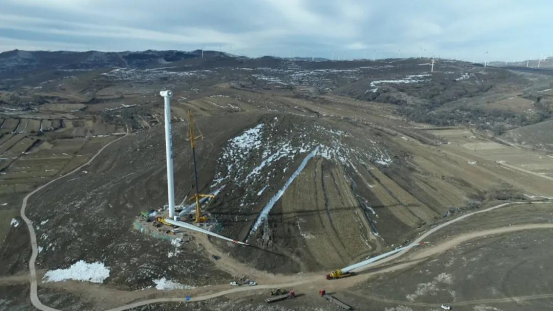

朔城区城西20MW分散式风电项目位于利民镇山区,眼下,施工队伍正抢抓有利时机,加快推进风力发电机的组装和吊装作业。要把一个巨大的叶片对接到轮毂上,需要两台吊车配合,同时七到八名工作人员紧密协作三个小时左右。



金风科技技术人员 赵俊飞

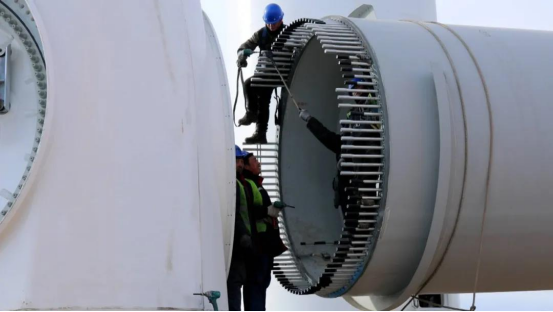

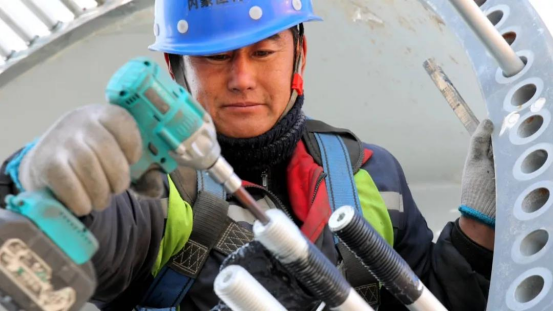

每个叶片一共有112颗螺栓,每颗螺栓在安装之前,必须涂好二硫化钼。作业时风速必须小于8m/s,风速如果太大,无法对准。




赵俊飞说,作为风电项目建设者,他们对风是既“爱”又“怕”,一方面发电机要靠风力运转,另一方面刮风天气也会让安装作业风险增大,一再延期。



朔城区城西20MW分散式风电项目 总监 李东园

主要的制约条件就是山上风速比较大,我们这边叶轮起吊的话风速不能超过8m/s,如果超过的话就有安全隐患。正常情况下从塔筒一直到叶轮组装和吊装完成,是两天半左右的时间,如果说风速一直持续偏大的话,那就一直要等。




朔城区城西20MW分散式风电项目共要安装8台2.5MW风力发电机,目前已经安装完成2台。李东园说,为充分利用有利天气,加快施工进度,工人们吃住在山上,有时还要在温度低于-10℃的夜间作业。



朔城区城西20MW分散式风电项目 总监 李东园

我们计划投产是12月底,还有不到一个月的时间,所以我们上了两台大吊车,两个工作面同时开展吊装作业,力保工期在年底全部完成,并网发电。



自项目建设冬季攻坚大比拼活动开展以来,朔城区制定详细计划,倒排工期,强化调度,加快推进。民生工程方面,老旧小区片区改造、老城古典园林花园建设加紧推进;新能源新材料项目方面,总投资14.5亿元的南山环境能源、城西20MW分散式风电项目、金圆环保年处置5万吨工业废弃物项目正在加速建设。截至目前,朔城区开复工项目155个,开复工率100%,预计年内竣工项目50个,累计可完成投资28.27亿元。
